艾森豪威尔成本多少?
多少钱弗兰克·盖里设计的艾森豪威尔成本?很多,但不超过其他类似纪念如果你调整建设的成本上升。
在最近的国家首都规划委员会会议,纪念馆的执行架构师,丹尼尔•Feil说硬成本,包括零部件和劳动力,他们的设计,包括金属挂毯建成不同意,将65 - 75美元。
包括“软成本”等项目建设开销,保险,和支付为失去DDOT停车费收入、预算可能会略低于1亿美元,据纪念馆2015年预算的理由文档。
没有证据表明野生升级成本。的竞赛公告预计55 - 75美元成本,和公告列出的决赛在总成本100美元。144美元的数字弹出是整个纪念委员会的预期支出2009 - 2017。
如何与其他纪念吗?
批评家们强调了成本和纪念的大小相对于同类项目。当然,大小可以讨论。事实上,最常见的美术批评欧盟委员会的网站太大,不管的建筑师。
然而,许多评论家使用错误的价格指数的减少可用性和不占高度熟练的工匠。
大多数人都知道消费者价格指数(CPI)作为一种工具来计算通货膨胀。CPI是消费品价格在一个“篮子”,但不反映建筑材料。建设,像所有行业劳动不能被外包或自动化,通胀上升快得多比CPI。
然而,construction-specific价格指数,计算施工成本用一篮子商品。最著名的是建设成本指数出版的《工程新闻记录》。如果我们使用CCI比较施工总成本为主要纪念碑附近,结果令人感到惊讶。
嘘。成本 | 一年 | 指数 | CCI估计 | CPI估计 | |
格兰特 | 250000美元 | 1922年 | 174年 | 13900000美元 | 3480000美元 |
林肯 | 3000000美元 | 1922年 | 174年 | 167300000美元 | 40500000美元 |
杰佛逊 | 3000000美元 | 1943年 | 290年 | 100400000美元 | 39900000美元 |
t·罗斯福 | 1400000美元 | 1967年 | 1074年 | 12600000美元 | 9800000美元 |
越南 | 8400000美元 | 1982年 | 3825年 | 21300000美元 | 19500000美元 |
韩国 | 18000000美元 | 1995年 | 5432年 | 32100000美元 | 24900000美元 |
罗斯福 | 52000000美元 | 1997年 | 5860年 | 86000000美元 | 74500000美元 |
第二次世界大战 | 182000000美元 | 2004年 | 7109年 | 248400000美元 | 221400000美元 |
五角大楼 | 22000000美元 | 2008年 | 8185年 | 26100000美元 | 23900000美元 |
灵魂 | 120000000美元 | 2011年 | 9053年 | 128600000美元 | 122600000美元 |
艾森豪威尔 | 99000000美元 | 2017年 | 9702年 | 99000000美元 | 99000000美元 |
在这种情况下,纪念馆是在成本范围内类似的纪念碑。这些成本甚至不考虑融资的主要变化,责任,或代码的需求。此外,CCI的篮子商品反映了材料和劳动力成本等基本木材、混凝土和钢。它不包括高档完成和高度专业化技能所需的石雕和青铜。
钱会在哪里?
纪念委员会拒绝提供详细的成本分析,但丹尼尔Feil在会上表示,纪念三分之一的成本是重建。网站目前有一些草补丁和广场道路分割了。土壤压实和许多实用程序运行通过这个网站。

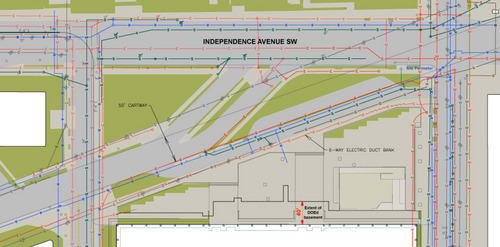

为了使土壤国家公园服务的标准国家广场,设计迁址公用线路和取代了前五英尺的土壤。
通常,最平凡的设计元素是最昂贵的。如地下停车场的成本,挖掘是非常昂贵和绿化不是便宜得多。任何纪念占据优先权还要求迁移工具构建基础或避免撕毁地面修复工具。
成本公平吗?
一些批评人士指出,最近纪念已变得更大更美化。柯克野蛮》的作者战争纪念碑,关系更注重个人经验在一个纪念馆,麦克米兰计划,开始与越南和罗斯福升级。
与此同时,建筑业面临着非常严重的成本问题。这是为数不多的几个行业少非常高效。自1970年以来。如何扭转这一趋势是一个数十亿美元的问题。
这两个问题仍将是大问题为我们纪念景观,并继续狗艾森豪威尔纪念馆,然而它被建造。
